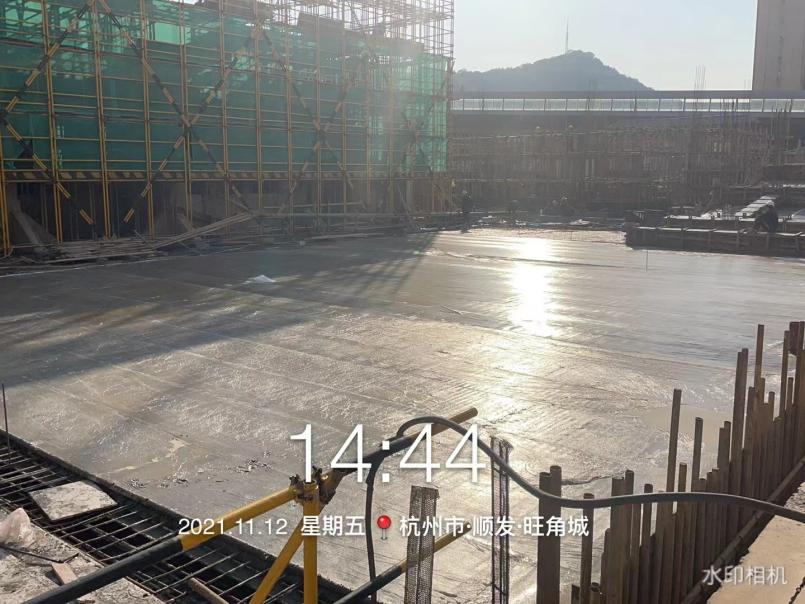

11月12日,隨著建筑面積約16980㎡的地下室結構施工徹底完成,城口里公租房項目全面沖出正負零。
為確保城口里公租房項目正負零節點的順利完成,城區建設公司高度重視,科學規劃,精心安排,扎實推進了各項工作。
科學謀劃,制度先行
工程開工后, 迅速組織了代建、監理、總包的精干力量投入到各項工作中,在項目每周例會上,詳細落實各項方案,明確責任分工,嚴格執行方案要求,對影響施工進度的問題逐一排查、落實到位。建立健全安全、質量管理體系,著力加強系統化管理。每周召開例會,督促履行本周施工生產任務落實、制定第二周工作計劃。參照綠城成熟管理制度,落實實測實量、例行質量檢查制度、樣板制、質量獎罰制度、質量事故報告和處理制度等項目質量管理制度。
攻堅克難,搶抓工期
面對政府環保管控、土方消納場地局限、噪音擾民、地質條件復雜、現場施工環境復雜等困難,項目部迎難而上,攻堅克難,積極采取“錯峰施工”,“車等人”,“配置交通專管員”,“采用輕型井點降水”等措施,有效克服土方消納場地局限、場地狹窄、泥土含水率高等難題,確保每日出土量保持最大最優化。為有效縮短支撐梁拆除工期,項目管理團隊與設計院密切溝通,優化施工方案,合理穿插施工,有效縮短工期。
和諧鄰里,勇擔責任
項目在基坑階段,周邊幼兒園散水、小區道路自然沉降,破損。出于保護幼兒園兒童人身安全考慮,以及維護在建項目與小區、幼兒園的和諧關系。項目管理團隊主動牽頭組織總包、監測單位進行現場察看后提出免費修補方案。經物業審核同意后,在約定時間內完成修補工作。積極主動維護好與項目周邊關系,減少項目推進阻力,維護好公司品牌形象。
以人為本,安全第一
鑒于目前嚴峻的安全生產形勢,依據《蕭山區建筑工地標準化三十條》、《安全護航集中攻堅整治行動方案》、《迎亞運城市環境大整治》、《防汛防臺防旱要求》,《第三方基坑巡檢》等職能部門的要求,本著對公司、集團以及各參建單位高度負責的態度。健全完善了安全管理網絡,建立項目每周安全質量聯合大檢查、總包自查、代建單位、監理單位平行檢查的制度,以責任到人。有序迎檢了公司、集團工程管理科、安監站等部門的檢查,共計整改落實閉合問題數百條。
戮力同心,協力抗臺
面對臺風“煙花”的登入,工程現場管理團隊堅決貫徹公司防汛抗臺工作會議精神,開展隱患排查及落實整改情況。重點檢查基坑排水情況、起重機械設備的穩定情況、臨時設施的加固情況等,嚴格落實應急預案、應急隊伍和物資建設儲備等關鍵性工作。連夜轉移工人60余名。
抗擊疫情,搶抓生產
堅持“一手抓防疫,一手抓復工復產,兩手抓,兩手硬”,嚴格貫徹落杭州市政府及公司關于統籌抓好疫情防控和全面加快推進復工復產工作決策部署,把握政策、提前謀劃、主動出擊,第一時間成立疫情防控領導小組、編制防疫應急預案等。項目始終堅持疫情防空常態化管理。
征程萬里風正勁,重任千鈞再奮蹄!城口里公租房項目將以出正負零為契機,以更昂揚的斗志,更大的力度,更實的舉措,堅決落實“安全管理重心下移,品質管理力量下沉,協調管理服務下傾”的準則。全力以赴推動工程建設,用匠心打造優質工程、民生工程!
(城區建設公司 來陳君)

|
